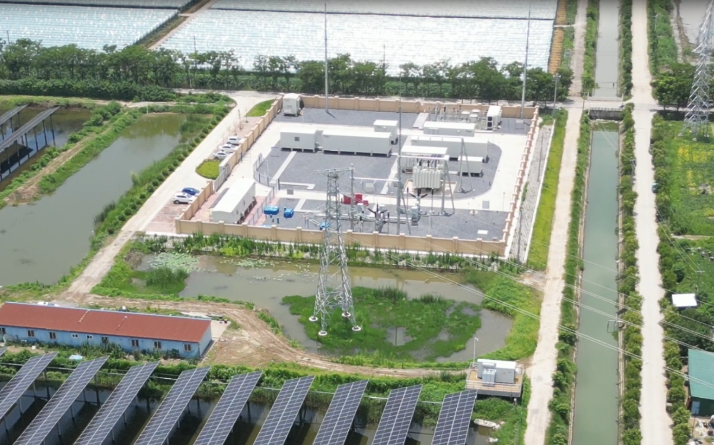

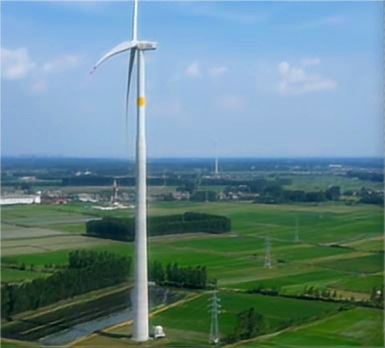

华润潜江高石碑100MW风电项目(以下简称:“本项目”、“该项目”或“高石碑风电场”)位于,湖北省潜江市高石碑镇、积玉口镇、广华寺街道。本项目总装机容量为100MW,拟安装16台单机容量6250kW的风力发电机组,轮毂高度为160m。新建一座110kV升压站,以110kV电压等级接入系统,出线1回,接入220kV许台变110kV侧。导线截面暂按2×300mm²考虑,线路长度约为31.10km。其中架空单回线路长约19.30km,双回架空线路长约10.50km,架空线路总长29.80km,电缆直埋长度为1.30km。本项目需新建道路6.63km,进场改建道路约7.95km;项目建设需集中设置施工生产生活区1处。

本项目总投资64395.50万元,其中土建投资17026.17万元。总占地总面积17.07hm²,其中永久占地1.64hm²,临时占地15.43hm²。工程挖填总量24.58万m³,其中总挖方量10.43万m³(含表土2.77万m³),填方14.15万m³(含表土2.77万m³),借方4.31万m³,来自周边建设项目土石方综合利用,余方2.31万m³,承诺将按照协议交由土方公司于周边建设项目进行综合利用。本项目于2023年10月开工,2025年6月完工,总工期21个月。

2024年1月,建设单位委托我司开展水土保持监测工作。2025年7月,我司作为监测单位对监测资料做到了整理和归档,档案资料内有:监测实施方案1份、监测意见3份、监测季报7期、总结报告1份等。

2022年11月,建设单位委托中国电力工程顾问集团中南电力设计院有限公司编制完成了《华润潜江高石碑100MW风电项目可行性研究报告(收口版)》。
2023年3月10日,建设单位取得《潜江市自然资源和规划局关于华润潜江高石碑100MW风电项目用地预审意见》(潜自然预审函〔2023〕1号)。
2023年3月13日,建设单位取得《潜江市发展和改革委员会关于华润潜江高石碑100MW风电项目核准的批复》(潜发改审批〔2023〕49号)。
2023年6月,建设单位委托武汉林水工程咨询有限公司承担该项目水土保持方案的编制工作。2023年6月,武汉林水工程咨询有限公司编制完成了《华润潜江高石碑100MW风电项目水土保持方案报告书》(送审稿)。
2023年7月2日,潜江市水利和湖泊局组织专家对武汉林水工程咨询有限公司编制的《华润潜江高石碑100MW风电项目水土保持方案报告书》采用评审会的方式进行了审查,形成了专家组审查意见。项目组严格按照评审意见进行补充、修改和完善,会后水保项目组根据专家组评审意见进行了认真核实和修改完善,并最终形成《华润潜江高石碑100MW风电项目水土保持方案报告书》(报批稿)。
2023年7月27日,潜江市水利和湖泊局以《潜江市水利和湖泊局关于华润潜江高石碑100MW风电项目水土保持方案报告书的批复》(潜水利复【2023】44号)批复了本项目水土保持方案。
